城地香江云計算臨港項目兩路110KV市電開通成功

城地香江子公司
上海城地啟斯云計算有限公司
臨港數據中心
兩路110KV市電線路
分別于9月22日和11月1日順利完成
這標志著城地香江IDC領域
又一成果將于近日
正式落地投產

城地啟斯云項目位于上海臨港新片區重裝備產業區內,定位為定制化算力中心。重點服務于互聯網企業、金融機構、通信運營商、智能制造大中型企業和跨國公司,為上述客戶提供數字底座類新基建服務等。

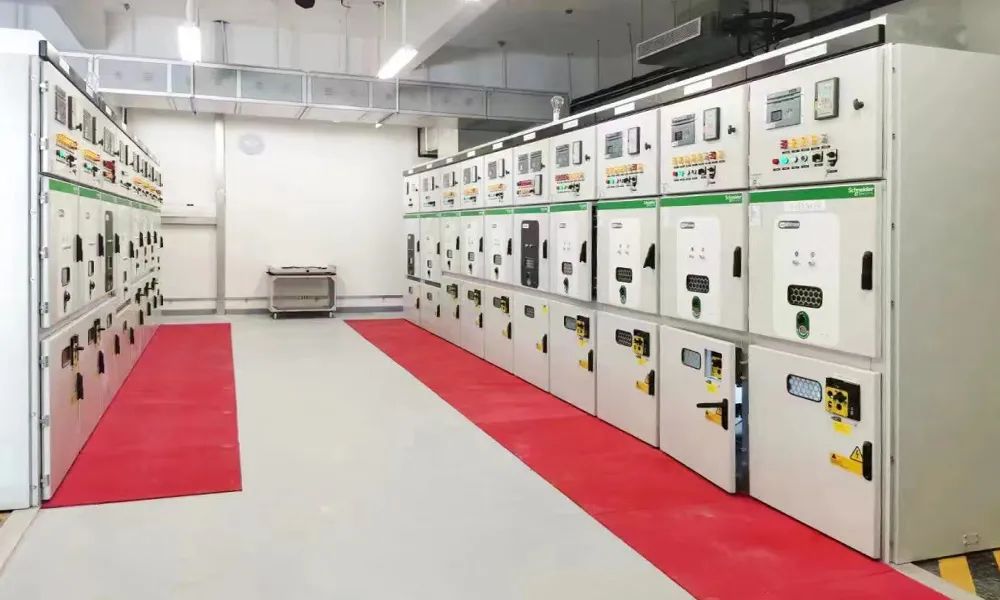

項目內新建110KV用戶站,用電容量達到160000KVA,是浦東新區目前唯一一所達到該用電容量的110KV用戶站。其上級電源分別來自浦東新區和奉賢區的兩個不同的220KV變電站,外線電力排管施工線路總長度達到10公里左右。
該線路施工過程涉及到河道穿越、管線搬遷、工井改造等,需要協調多個部門。同時項目的建設周期經歷了上??挂弑Pl(wèi)戰、重大會議及國際性活動,在項目合作方臨港產業區公司及配套單位上海基弘電氣的通力合作下,并經過臨港管委會各部門全力推進,從開工到送電僅僅耗時四個月時間,再次見證了臨港速度。

城地臨港項目2022年初與互聯網頭部企業及中國電信牽手合作成功,并計劃于當年內達成投運節點,因IDC行業特殊性運行期需滿足兩路市電開通,這對本就短時間要完成送電是難上加難,臨港管委會高新產業和科技創新處了解到企業難點,會同管委會建交處、生態處、能源中心和供電公司、臨港產業區公司共同為項目會診。
臨港新片區管委會為了助力企業發展,提出“專人督辦”方案,為該項目安排專員跟進全過程,遇到問題立即召集協調會議解決企業實際困難。相關部門第一時間受理證照審批,同時也為后續工作中遇到問題第一時間得到解決“保駕護航”。

供電配套工程施工計劃精確到了每一天,遇到問題必須第一時間消除。其中飛渡路和浩歌路工井改造施工,涉及占用中微項目內鋼筋加工棚和閔聯項目新建道路,施工至恢復周期需要40天以上,這會影響該區域工作無法開展。
高科處當天便召集各方分頭行動:供電公司立即會同建交處、產業區公司組織線上會議商量解決方案,同時協調交警部門配合提前查驗新建道路,要求總包克服施工難度縮短占用時間,與兩家單位經多輪溝通最后征得同意按原計劃完成工井改造施工。
城地云作為上市公司城地香江成員企業,今年以來克服了疫情帶來的種種客觀影響,憑借母公司強大的綜合實力圓滿完成本項目年度投資計劃,在管委會和各合作伙伴的全力支持下順利完成本項目各項施工,為公司在臨港首個數據中心正式投產做好了各項準備!這里見證了臨港服務、臨港速度、臨港溫度,我們將立足公司優勢領域,加大投入,為臨港算力高地建設貢獻企業力量!
本項目建設地點位于上海市浦東新區臨港重裝備產業區。園區總用地面積2.8萬平米,總建筑面積5.8萬平米。園區內建設兩棟數據機房樓,機房樓總規劃約6000個機柜。項目按A級機房標準進行建設,同時建設一棟110kV變電站,兩路110kV進線。另設獨立辦公樓、室外集裝箱柴油發電機組配套設施,由城地云計算團隊獨立運維。
